焚题库

切换考试

建设工程计量与计价实务(安装工程) -河南

切换

  • 会员包含

  • 临考密卷 2套
  • 模拟试卷 9套
  • 试题答疑 不限次数
  • 有效期 12个月
  • 更多特权

¥40.00 立即开通

当前位置: 首页 > 产品列表 > 试卷列表 > 2025年河南二级造价建设工程计量与计价实务(安装工程)模拟试卷(二)
APP
做题

手机在线做题

2025年河南二级造价建设工程计量与计价实务(安装工程)模拟试卷(二)
  • 年份:2025年
  • 类型:模拟试题
  • 总分:100.00分
  • 时长:90分钟
  • 题量:23
  • 做题人数:0人
题型介绍
一、单项选择题(本类题每小题备选答案中,只有一个符合题意的正确答案。多选、错选、不选均不得分。
  • 根据《通用安装工程工程量计算规范》(GB508562013),安装工程分类编码体系中,第一、二级编码为0309,表示()。

    A.电气设备安装工程

    B.通风空调工程

    C.工业管道工程

    D.消防工程

    【正确答案-参考解析】:参加考试可见

二、多项选择题(本类题每小题备选答案中,有两个或两个以上符合题意的正确答案,全对得满分,少选、多选、错选、不选均不得分。
  • 高压管道上的三通弯头、异径管等管件制作方法一般为()。

    A.高压钢管焊制

    B.高压钢管弯制

    C.高压钢管缩制

    D.高压钢管冲压制作

    【正确答案-参考解析】:参加考试可见

三、问答题(针对相关问题作出简明扼要的回答。
  • 【背景资料】

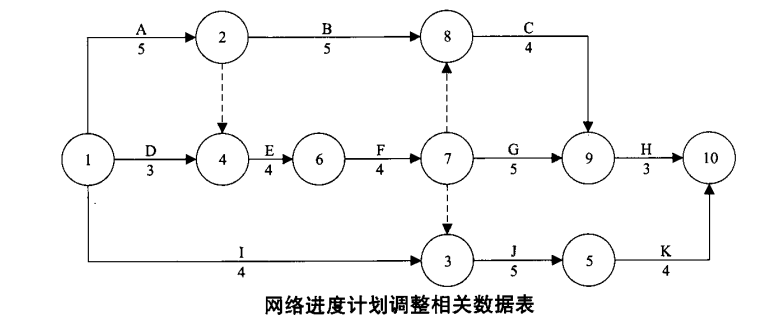

    某工程合同工期为21天,工程公司项目经理部技术人员拟定的初始网络进度计划如下图所示。在公司协调会上,设备供应部门提出,工作F、J使用的同种机械只能租赁到1台,因此,该两项工作只能按先后顺序施工。

    【问题】
    1.从工期控制的角度出发。工作F、J哪项先施工较合理?说明理由并进行进度计划调整,绘制调整的网络计划。调整后的关键工作有哪些?工期为多少天?

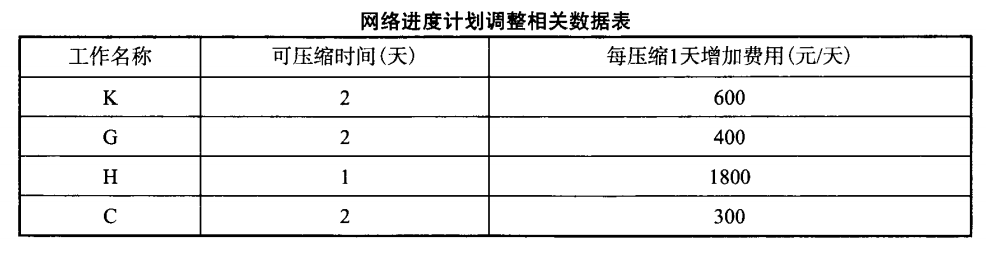

    2.经上述调整后的合理计划被批准为正式进度计划。但在开工后,由于工作的时间延误,使工作J的开始工作时间推迟5天。工作J每推迟1天开工费用损失1000元,总工期每拖延1天罚款1500元。受上述事件影响,该工程的总工期将为多少天?管理费和利润用将增加多少元?
    3.在发生问题2所述情况后,若通过压缩工作的持续时间来调整进度计划,从经济的角度考虑,应压缩哪些工作的持续时间?每项工作分别压缩多少天?总工期为多少天?相应增加的管理费和利润用为多少元?(各项工作可压缩的时间及每压缩1天需增加的费用如下表所示)
