一、单项选择题(本类题每小题备选答案中,只有一个符合题意的正确答案。多选、错选、不选均不得分。
  • 设备轻便、搬运灵活,可以在任何有电源的地方进行维修及装配中短缝的焊接作业,特别适用于难以达到部位的焊接方法为()。

    A.埋弧焊

    B.手弧焊

    C.超声波焊

    D.气焊

    【正确答案-参考解析】:参加考试可见

二、多项选择题(本类题每小题备选答案中,有两个或两个以上符合题意的正确答案,全对得满分,少选、多选、错选、不选均不得分。
  • 通风除尘系统综合效能试验内容有()。

    A.室内空气含尘浓度的测定

    B.室内空气温度与相对湿度测定与调整

    C.室内空气有害气体与排放浓度的测定

    D.室内空气净化度测定

    【正确答案-参考解析】:参加考试可见

三、问答题(针对相关问题作出简明扼要的回答。
  • [背景资料]

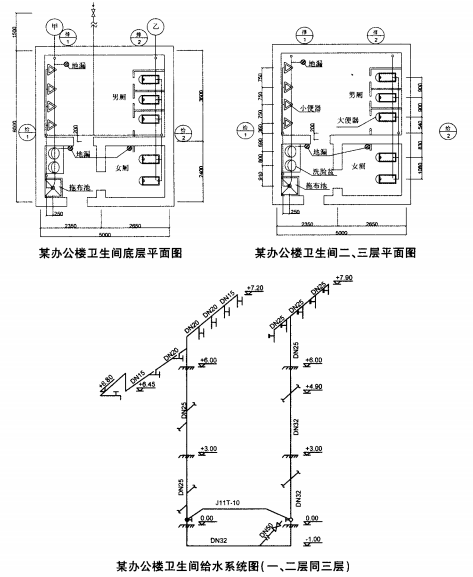

    某市区某办公楼给水安装工程附图及说明详见图。

    说明:
    1.图示为某办公楼卫生间,共三层,层高为3m,图中平面尺寸以毫米计,标高均以米计。墙体厚度为240mm。
    2.给水管道均为镀锌铜管,螺纹连接,给水管道与墙体的中心距离为200mm。
    3.卫生器具全部为明装,安装要求均符合《全国统一安装工程预算定额》所指定标准图的要求。给水管道工程量计算至与大便器、小便器、洗脸盆支管连接处止。其安装方式为:蹲式大便器为手压阀冲洗;挂式小便器为廷时自闭式冲洗阀;洗脸盆为普通冷水嘴;混凝土拖布池为500mm×600mm落地式安装,普通水龙头,排水地漏带水封;立管检查口设在一、三层排水立管上,距地面0.5m处。
    4.给排水管道穿外墙均采用防水钢套管,穿内墙及楼板均采用通钢套管。
    5给排水管道安策完毕,按规范进行消毒、冲洗、水压试验和试漏。
    [问题]
    1.计算给水系统安装工程量,填入下表。

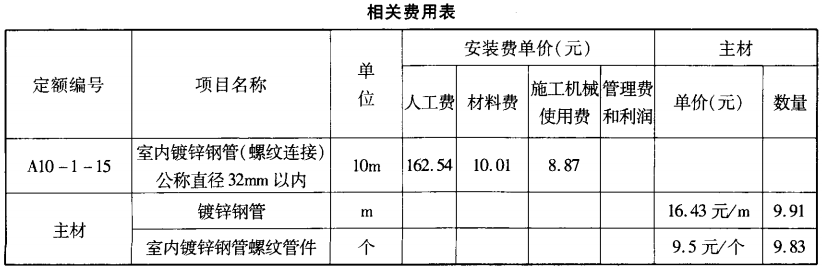

    2.根据题中所给条件及《建设工程工程量清单计价规范》GB50500-2013、2018版《安徽省安装工程计价定额》。已知本工程为一类工程,管理费占人工费与机械费之和的37%、利润占人工费与机械费之和的25%。试分析本题中DN32镀锌钢管的综合单价并将答案填入综合单价分析表中。

    【正确答案-参考解析】:参加考试可见
